Заместитель председателя провинциального народного комитета проинспектировал проект линии электропередачи 500 кВ, контур 3
Заместитель председателя Народного комитета провинции Ле Хонг Винь высоко оценил усилия подрядчика и рабочих. Он также выразил надежду, что подразделения продолжат уделять особое внимание завершению строительства линии 500 кВ №3 в срок.
Днём 31 июля рабочая делегация во главе с товарищем Ле Хонг Винем – членом Постоянного комитета провинциального комитета партии, постоянным заместителем председателя Народного комитета провинции – осмотрела проект линии электропередачи 500 кВ через Нгеан. Делегацию сопровождали: Нгуен Нху Кхой – член провинциального комитета партии, заместитель председателя Народного совета провинции; Фам Ван Хоа – директор Департамента промышленности и торговли; Чан Минь Нгок – председатель Ассоциации журналистов провинции Нгеан, директор радио- и телестанции Нгеан, а также представители ведомств, отраслей и секторов.
.jpg)
Проект трёхцепной линии электропередачи 500 кВ, проходящей через провинцию Нгеан, имеет общую протяжённость почти 100 км, 202 опоры и 88 креплений. Он включает в себя два проекта: линию 500 кВ Куанг Трач – Куинь Лыу длиной около 82,33 км с 168 опорами и линию 500 кВ Куинь Лыу – Тхань Хоа длиной около 17,5 км с 34 опорами. Это ключевой и неотложный проект, играющий особо важную роль в обеспечении национальной энергетической безопасности.
-c532520c62e1d5d4a731cf7c8b614d07.jpg)

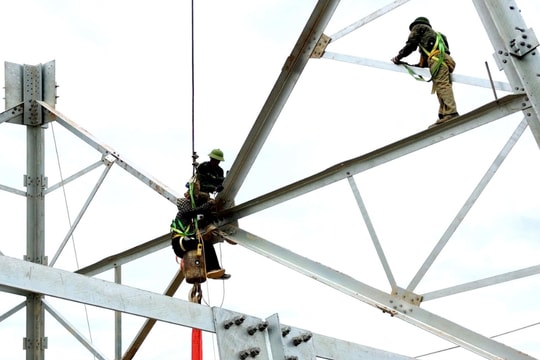

Согласно отчёту Министерства промышленности и торговли, по состоянию на 31 июля работы по устройству фундаментов и возведению колонн завершены на позициях 202/202. На колонном участке завершено 175 колонн, ведётся монтаж 27 колонн. В основном, монтаж колонн на трассе осуществляется вручную с применением техники.
.jpg)
Что касается протяжки проводов, на проекте Куанг Трач – Куинь Луу ведется строительство 19 участков проводов, и уже завершено 10 участков. На проекте Куинь Луу – Тхань Хоа ведется строительство 5 участков проводов, и уже завершен 1 участок проводов.

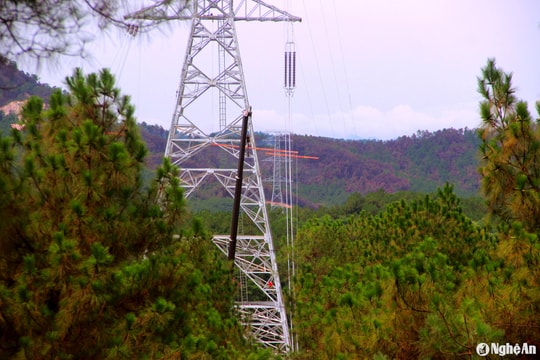

Рабочая группа непосредственно осмотрела строительную площадку колонны № 460 в коммуне Нгокшон, уезд Куиньлыу. Колонна была передана 27 июля 2024 года. Тип колонны 2xN511-84C, весом 300 тонн. В настоящее время первый корпус колонны практически собран, устанавливаются распорки от кручения, затягиваются болты, и колонна завершает работу. Второй корпус колонны в настоящее время возводит 4-й этаж (40/84 м). Ожидается, что колонна будет завершена до 5 августа 2024 года.
.jpg)
Затем рабочая группа также осмотрела якорную стоянку в точке 453–455 в коммуне Нгокшон, округ Куинь-Лыу. Длина этой якорной стоянки составляет 907 метров. Ожидается, что она будет завершена до 6 августа 2024 года.
На месте представители подрядчиков сообщили, что мобилизуют транспортные средства, материалы, технику и рабочих для обеспечения прогресса. Местные лидеры также сообщили о ходе работ по расчистке площадки под фундаменты колонн и прокладке линий электропередач для обеспечения строительства.
.jpg)
Постоянный заместитель председателя Народного комитета провинции Ле Хонг Винь вручил подарки в знак поощрения рабочих и рабочих, работающих на строительной площадке; отметил и высоко оценил усилия подрядчика и рабочих по строгому соблюдению установленного плана.
В ближайшее время товарищ Ле Хонг Винь поручил строительному подразделению выделить достаточные ресурсы для ускорения строительства, стремясь завершить проект в срок, установленный премьер-министром. Строительные подразделения разрабатывают планы реагирования на экстремальные погодные условия, обеспечивая безопасность людей, работ, техники и оборудования на строительной площадке.
